連日來,面對高溫天氣,公路一公司所屬各項目建設不停步,一線建設者們不懼高溫、干勁十足,不斷刷新項目建設“進度條”。
淮北高鐵西站綜合開發項目

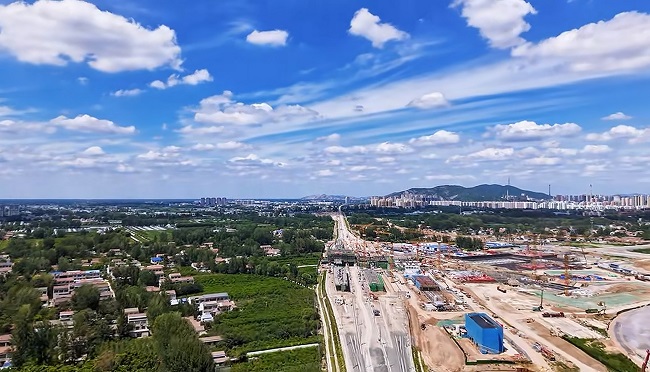

淮北市高鐵西站綜合開發項目合歡路北段頂管施工穩步推進,C匝道橋現澆梁鋼筋與模板安裝緊張進行,B匝道承臺墊層施工、地庫支架搭設與筏板鋼筋安裝同步攻堅,緯四路跨劉河溝橋及云集路的雨污水、箱涵、路基施工也有序開展。
面對持續高溫“烤”驗,項目部精準施策,實行“早出工、晚收工、避午間”的錯峰作業,為工人搭建遮陽棚,及時發放綠豆湯、西瓜、藿香正氣水等防暑物資,用科學調度與溫情關懷為一線建設者撐起“清涼傘”,建設者們用熱情汗水戰高溫,用實戰功績斗酷暑,以高度的責任感和使命感確保了項目進度穩步推進。
G328定遠段項目

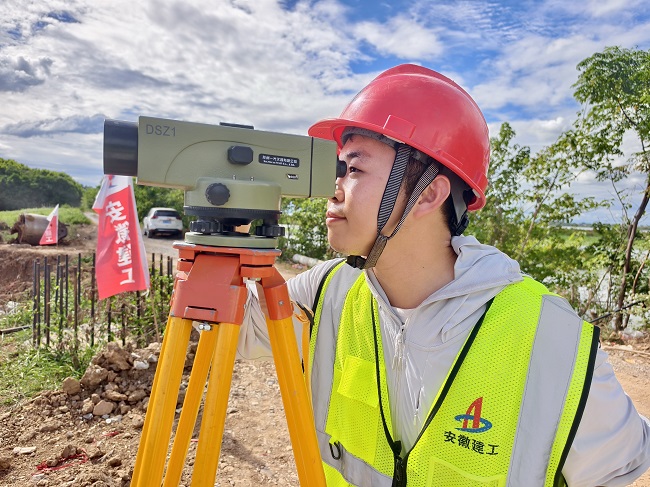

G328項目施工現場,施工人員正在K8+240-K8+400段路基96-1灰土處進行高程測量。目前項目部K0+000-K8+025段土方施工已基本進入94區,橋梁下構全部施工完成,結構物完成50%,箱梁預制完成50%;水穩底基層及下基層已完成K9+940-K15+000段全覆蓋,大粒徑水穩同步施工完成K10+000-K13+500全段面覆蓋。
為保證高溫天氣一線工人的健康安全,G328項目合理調整作業時間,積極落實項目夏季防暑降溫舉措,為現場施工人員購買防暑降溫藥,配備綠豆湯,加強防暑知識宣傳,組織施工人員學習防暑降溫的基本常識和中暑急救辦法,把防暑降溫工作落實到實處,鼓舞了一線人員作業積極性,營造和諧工作氛圍。
寧九高速項目

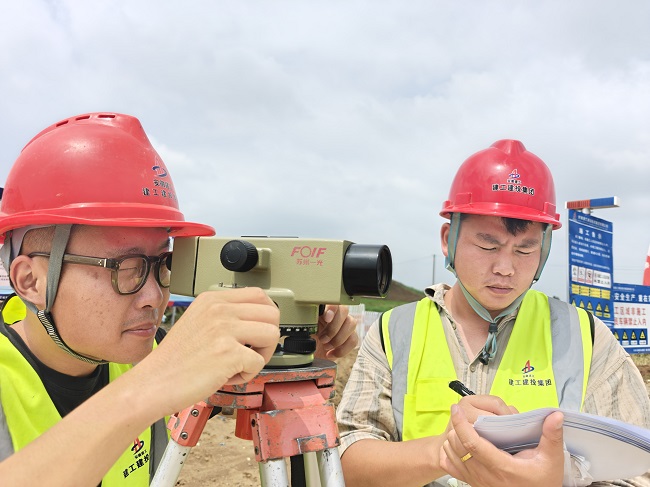

在高溫考驗下,寧九高速項目堅守崗位。測量員在烈日下專注調試儀器,進行四等水準靜態測量,保障工程數據精準,為下一步工作的有序推進做足準備。截止目前,寧九高速項目拌和站建設工作已全面完成,料倉拌料區建設完成100%,拌合樓結構建設100%,辦公區及生活區水電等配套設施已配置齊全。
面對持續高溫,項目部在拌合站工地設立工會驛站,發放防暑降溫物資,明確“兩頭抓、中間歇”錯峰施工原則,要求保障涼棚、飲水點等設施正常使用,確保防暑藥品齊全有效,同時叮囑工人做好高溫防護,合理利用驛站休息區輪休調整。
不懼“烤”驗,全力“蒸”戰。公路一公司所屬各項目將繼續搶抓黃金施工期,有序推進工期計劃,全力以赴加快項目建設,保質保量完成目標任務。
